今日の西口 |
|
 |
| 11月29日(火) 作業内容 ・スラブ配筋 ・型枠固め ・各設備配管 ・OB安全パトロール ・定例会議 ・型枠配筋検査
忙しさ目白押しの日だった。

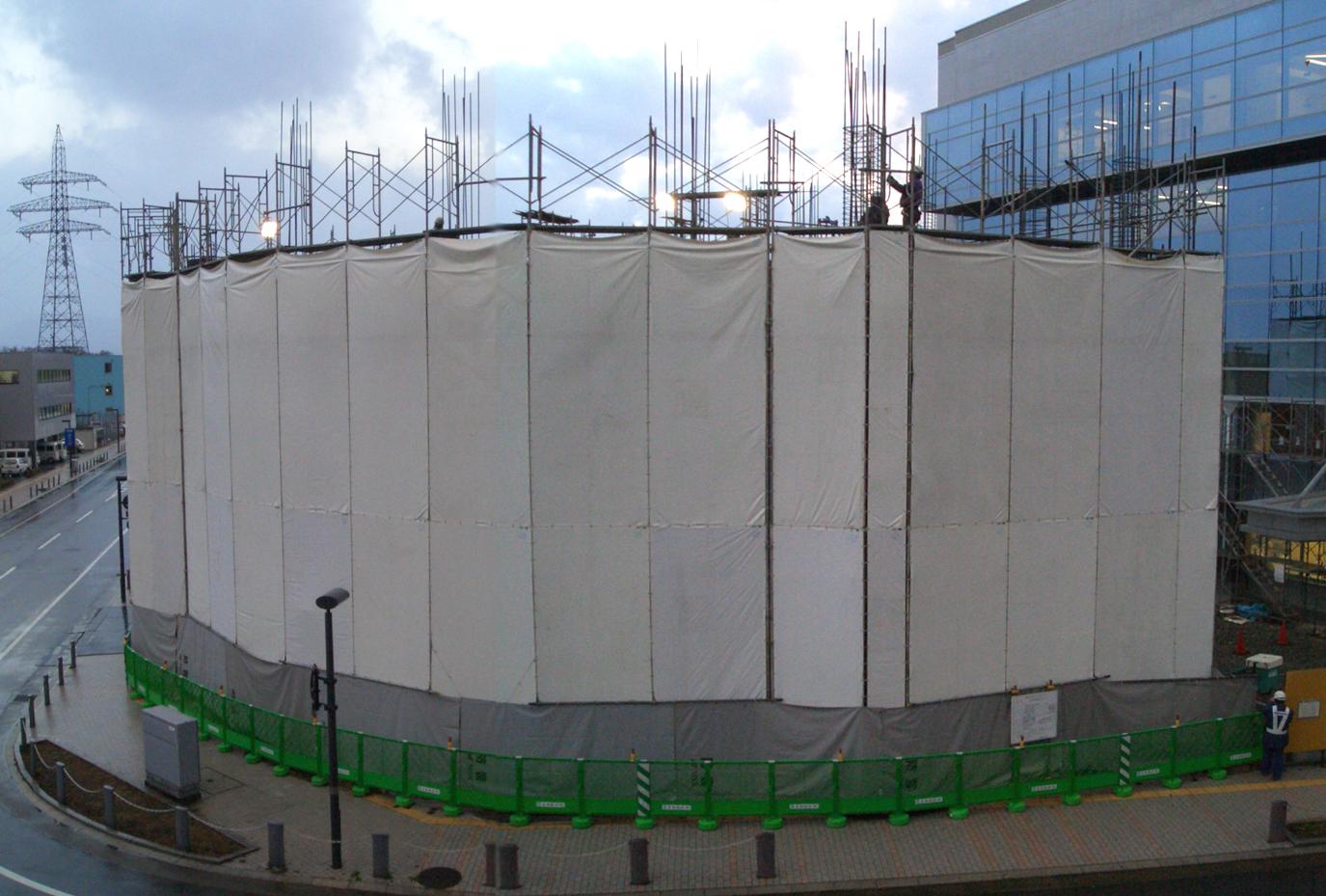

雷から始まった今日は、その雷光のの中で働く 電工さんでスタート。 早出ご苦労様。
午前中はOBパトロール。 初めてお会いした方々だったが、ざっくばらんに 話ができて、非常に有意義だった。 この調子で行けば会社も良い方向に進むのかな っという予感。
午後は定例会議&型枠配筋検査。 無事、検査合格。
その後、採暖準備。 明後日の朝の気温は-3度予想。雪マークも。
風の強い一日で安全本部からも心配の電話が あった。 今朝の時点で確認済みだったので当然『大丈夫です』 と答えた。 今日の最大風速が15:00で8m/s。 高さと地域性を考慮すると約1.5倍なので約12m/s だったはず。 明日は朝からこのくらい吹いて、15:00頃が最大風速 10m/s予想。という事は約15m/s。 次の階からは2倍の概算。 ただ、風向が変わるとビル風の恐れがある為、注意が 必要になる。
明日は予定通り天気も持ち直して、AM8:00より3階 躯体CON打設開始予定。
| |
|
Nov.29(Tue)21:42 | Trackback(0) | Comment(0) | 仕事 | Admin
|
今日の西口 |
|
 |
| 11月28日(月) 作業内容 ・スラブ配筋 ・型枠固め ・各設備配管 ・災防協
今日の災害防止協議会では、各業者へ年内の工程の説明と、 更に工程を詰める努力のお願いをした。 何としても年内に5階躯体CONまで打設する方向で決定。 合わせて年末年始休業期間も12月31日~1月4日で決定。 後は1月末に躯体工事を完了できるかできないかが微妙な所。 2月中旬に型枠支保工が外せないと、3月10日までの工期を 守れるかが微妙になる。 2月中旬に外せたとして、内装はなんとかなるが エレベーター 工事がぎりぎり。 ここは各協力業者を信じるしかないですな。
災防協開催後の雑談のなかでも、構造計算書偽造問題の事と かが話題になった。 各社からの情報だと今現在、盛岡市内でも問題になっている物 件もあって、現在 中断しているそうである。
そこで以下のの事をみんなで話し合ってみた。 ・今話題の『中間検査』のある建物の方が全体から見ると少ない 事。現在の『中間検査』を受検しなければならない建物の基準 は、住宅、特殊建築物(マンション等)で一定の面積以上の3階 以上の建物。 ・イ○ン等大型ショッピングセンターでも『中間検査』は無い。 ・オフィスビルも無い。 ・だから今回の一件は氷山の一角。 ・検査機関はゼネコンと癒着があっては消費者の理解を得られ ない事。 ・仙台での鉄筋のガス圧接部の引張検査報告書の偽造。 「工程が詰まっていて検査機関に持っていく時間が無かった」 という理由で答えていたが、なぜ超音波探傷検査に変更しなか ったのか。 ・超音波探傷検査だと、検査機関を現場に呼ぶので「持って行か なくても」良い。 ・工程が詰まっていると超音波探傷検査のほうが有利。検査する と、その場で結果が出る。 ・大きい会社がそんな事を知らない訳がないのになんでそんな ことで嘘を付くのか。 ・etc
この話題の後、何故かコスト面へ話題がいってしまい。。。集中攻 撃を受けるはめに・・・(--; しかも、災防協やっていた時間より長かった。 とても有意義な時間だった。各協力業者のみなさんありがとー。
| |
|
Nov.28(Mon)22:13 | Trackback(0) | Comment(0) | 仕事 | Admin
|
今日の西口 |
|
 |
| 11月26日(土) 作業内容 ・スラブ型枠組立 ・梁配筋 ・仮設整備 ・各設備配管
11月27日(日) 作業内容 ・スラブ型枠組立 ・梁配筋 ・各設備配管
天候不順。 明日は晴れる予報。
| |
|
Nov.27(Sun)18:40 | Trackback(0) | Comment(0) | 仕事 | Admin
|
今日の西口 |
|
 |
| 11月25日(金) 作業内容 ・スラブ型枠組立 ・各設備配管
今日は予定通りスラブ枠があがったので 明日から梁配筋。 日曜日もがんばってもらって、コンクリ ート打設は30日。 天気予報は雪だが、最近の予報の傾向で 晴れのち曇りの独断予想。 気温は下がりそうなので今回も採暖養生。 前回は様子見という事で2台だったファー ネスを本来の計画通り4台で行う。
| |
|
Nov.25(Fri)21:30 | Trackback(0) | Comment(0) | 仕事 | Admin
|
今日の西口 |
|
 |
| 11月24日(木) 作業内容 ・壁配筋 ・壁型枠組立 ・型枠解体、搬出 ・スラブ型枠段取 ・各設備配管
今日は一日中 曇っていたものの、 なんとか雨が降らなかった。 日中晴れて、夜に降る、今のパター ンが暫く続いてくれると助かるけど、 週間予報を見るとなかなかそうもい かなそうな感じ。 現在 仮設の雪囲いを進めているが、 まだまだ完成形には程遠い。 隣地側の仮囲いの復活が鍵だが、 隣りの外構の都合で土曜日の予定ー。 なので、完成は来週になる予定ーーー。
| |
|
Nov.24(Thu)20:23 | Trackback(0) | Comment(0) | 仕事 | Admin
|
