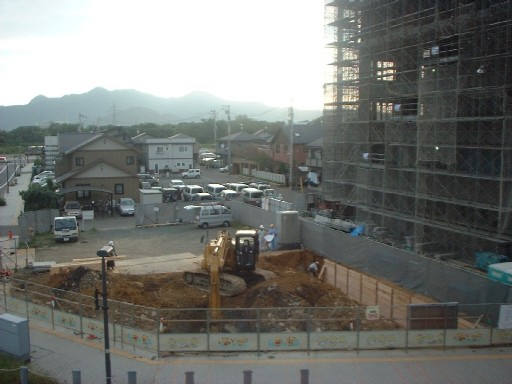

今日の西口 |
|
|
| 9月19日(月) 作業内容 ・掘削(BH0.7) ・木矢板入 ・残土搬出(10t×2台×8回) 受水槽部分以外の矢板入れは完了。 明日、明後日で残土搬出して20日の午後から 捨CON打設予定。
| |
|
9月19日(月)21:31 | トラックバック(0) | コメント(0) | 仕事 | 管理
|
今日の西口 |
|
|
| 9月17日(土) 作業内容 ・歩道上鉄板敷き ・同上ズレ止め ・掘削(BH0.7) ・木矢板入 ・残土搬出(10t×5台×7回) 予定通り改良体は硬く、特に山留付近は苦戦中。 月曜日も同様の作業ですが、矢板入れ優先の為、 10t×2台の予定。
| |
|
9月17日(土)19:46 | トラックバック(0) | コメント(0) | 仕事 | 管理
|
今日の西口 |
|
|

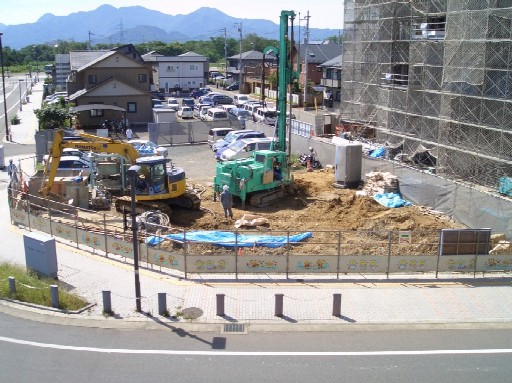

| 9月16日(金) 作業内容 ・固化材搬入(8t) ・地盤改良(φ1000L=5.0-9本、φ900L=5.0-9本) ・プラント・改良機搬出 ・木矢板搬入
| |
|
| 改良機搬出完了。 明日から やっと掘削できます。 隣地も来週から借りられそうなので、これから 挽回する予定。
| |
|
9月16日(金)21:07 | トラックバック(0) | コメント(0) | 仕事 | 管理
|
今日の西口 |
|
|
| 9月15日(木) 作業内容 ・固化材搬入(16t) ・地盤改良(φ900L≒5.0-18本、φ800L≒5.0-6本) 残り18本。明日で柱状地盤改良は搬出まで完了予定でっす。
| |
|
9月15日(木)20:34 | トラックバック(0) | コメント(0) | 仕事 | 管理
|
今日の西口 |
|
|
| 9月14日(水) 作業内容 ・固化材搬入(16t) ・地盤改良(φ1100L≒5.0-9本、φ800L≒5.0-11本) 残り42本。
| |
|
9月14日(水)20:30 | トラックバック(0) | コメント(0) | 仕事 | 管理
|
