今日の西口 |
|
 |
| 12月14日(水) 作業内容 ・4階躯体CON打設 ・内部配管
朝のうち快晴かと思われた天候は、 曇ったり雪が降ったり不規則だった。 現在、左官押え中。 明日は5:00から墨出し予定ーーー。
完成まで ちょうど3ヶ月。 残り3フロアー。 ますます条件が厳しくなるが安全作業 無事故無災害で完了予定。
| |
|
Dec.14(Wed)23:18 | Trackback(0) | Comment(0) | 仕事 | Admin
|
今日の西口 |
|
 |
| 12月13日(火) 作業内容 ・スラブ配筋 ・型枠固め ・各種配管 ・定例会議 ・型枠配筋検査
明日は4階躯体CON打設。
| |
|
Dec.13(Tue)22:26 | Trackback(0) | Comment(0) | 仕事 | Admin
|
今日の西口 |
|
 |
| 12月11日(日) 作業内容 ・梁配筋 ・型枠固め ・各種配管、スリーブ
心配された雪は降らず、天気が良かった為 雪もだいぶ溶けた。 昼は休日恒例の焼肉。 除雪に協力に感謝。
12月12日(月) 作業内容 ・除雪 ・スラブ配筋 ・型枠固め ・各種配管
今日は昨日除雪した雪を4階から 降ろす作業から開始。 昨日の焼肉パワー炸裂だった。
午後から厚生労働省の方が視察に 来られました。 指摘事項が結構ありましたので、改 善していきたいと思います。

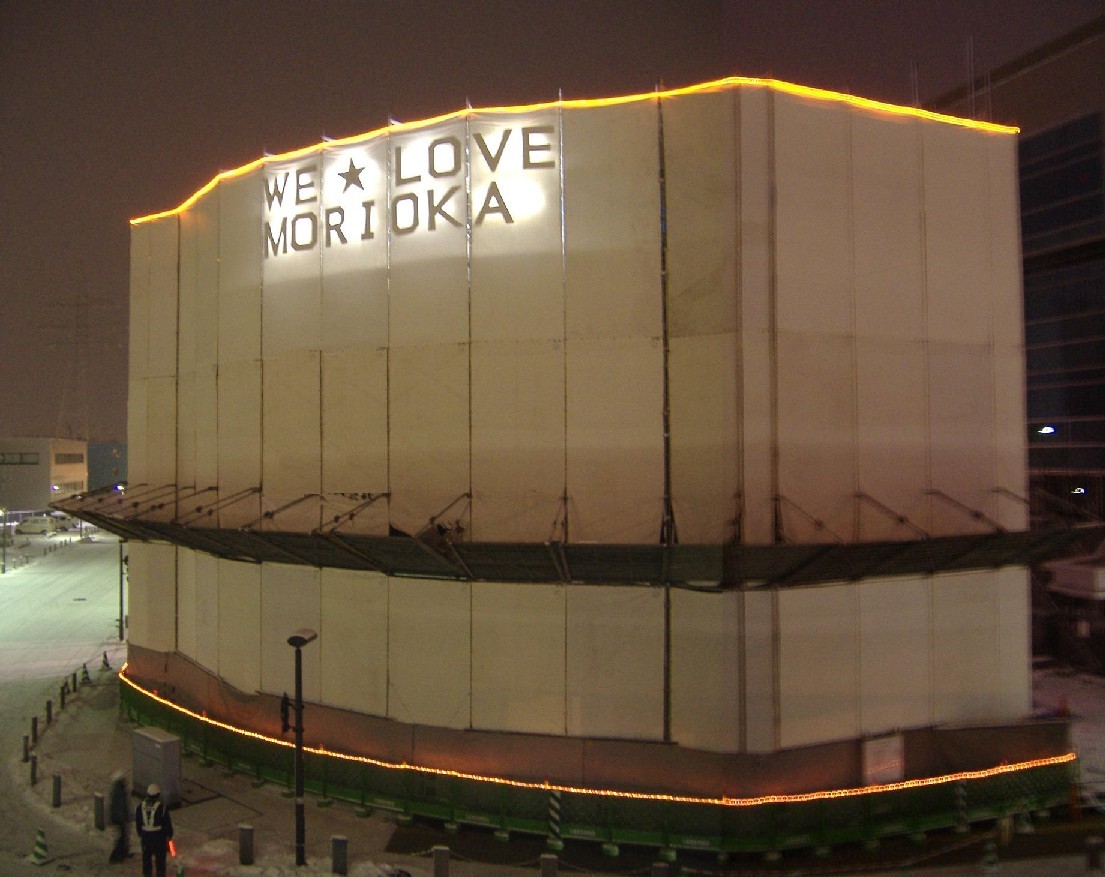

天候回復したのでイルミネーションは 完成した模様。 しかし、夕方から霧が出て、現在も雪 が降ってる状況。 採暖はしているが、また朝から除雪の 見込。 冬だから仕方が無いが、躯体工事中の 雪はほんとにシンドイ。
| |
|
Dec.12(Mon)20:53 | Trackback(0) | Comment(0) | 仕事 | Admin
|
今日の西口 |
|
 |
| 12月10日(土) 作業内容 ・朝顔取付 ・梁配筋 ・型枠固め ・各種配管、スリーブ
今日は寒く、雪が積った。 先程まで外部ステージ組作業と 採暖養生機の調子が悪かった為 調整が行われていた。 明日も通常作業ー。
イルミネーションは積雪で危険 な為延期。
| |
|
Dec.10(Sat)23:40 | Trackback(0) | Comment(0) | 仕事 | Admin
|
今日の西口 |
|
 |
| 12月9日(金) 作業内容 ・朝顔取付 ・型枠固め ・梁筋荷揚、配置 ・各種配管
継続作業中。
イルミネーションの作業が今日から 再開。 朝顔の取付完了後に調整で完成との事。
| |
|
Dec.10(Sat)04:08 | Trackback(0) | Comment(0) | 仕事 | Admin
|
